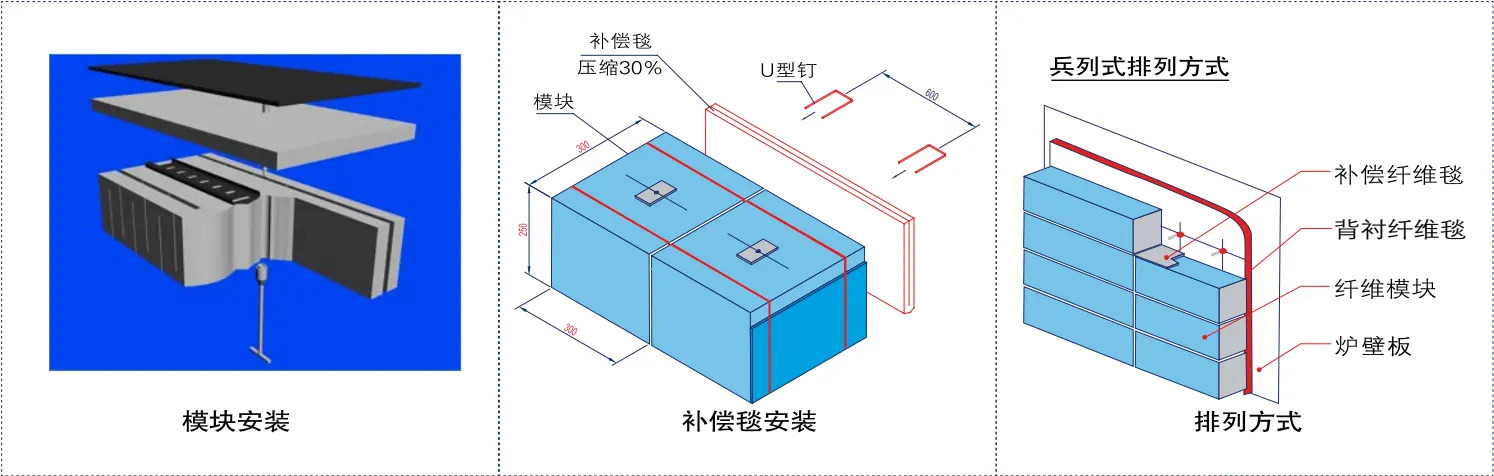

1. 安装方法:

炉板除锈→将模块螺栓焊接到炉壁板上→取出模块→将模块导向杆拧到螺杆的小头上→将模块沿中心孔穿过导向杆靠到炉板上→采用专用扳手将螺母拧紧到螺杆上→拧下导向杆→依次进行其它模块的安装→抽出模块中心塑料管→拆开模块捆扎带→压缩安装补偿毯→安装下一排折叠模块。



2. 安装要求:

◎ 锚固钉焊接位置应准确,严格控制误差。

◎ 先将背衬层安装完毕,再施工纤维模块。

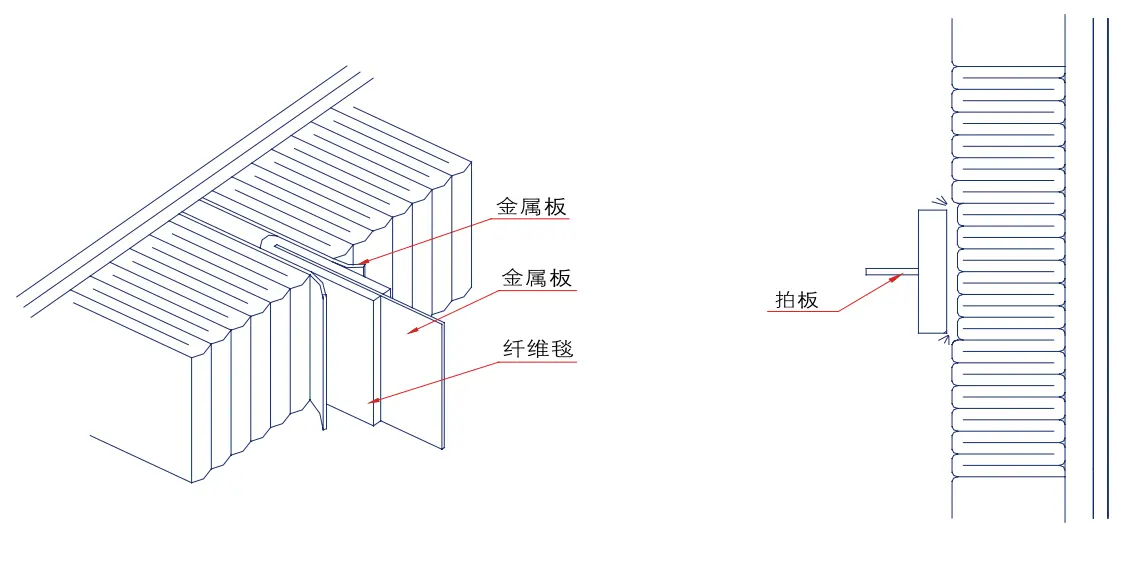

@先安装炉顶模块再安装炉墙。

◎ 炉墙模块的安装应从底部开始向上安装。

◎ 模块的排列方式多采用同向"兵列式"排列,安装完一排模块后应按要求压缩铺衬补偿毯。

◎ 顶与墙及墙与墙的连接处应压缩铺衬补偿毯。

3. 表面修整:

◎ 折叠模块安装完成后应仔细检查。大于5mm的缝隙应填塞补偿毯。

◎ 纤维毯填塞完毕后,用方木板将折叠模块表面拍平。
